VERVOLG VERBOUW EN RENOVATIEWERKEN

Kerk Zuiddorpe

Deze periode zijn geen verdere werkzaamheden aan de kerk van

Zuiddorpe uitgevoerd.

Kerk Philippine.

Renovatiewerken zijn in volle gang. De kapotte leien van de

koepel zijn vervangen, het waren er veel meer dan voorzien.

Tevens zijn veiligheidshaken rondom de koepel aangebracht.

Deze haken zijn nodig om veilig de goot te betreden om deze

van tijd tot tijd te inspecteren. De bestaande goot van bitumen

rond de koepel is verwijderd en de nieuwe goot van zink is

vernieuwd. Dit was een flink karwei met enkele problemen die

tijdens de werken zijn opgelost. De bestaande afvoeren worden

voorzien van een binnenbuis om in de toekomst lekkages in

de binnenmuren te voorkomen. Verder is een pannendakvlak

hersteld met het daaronder gelegen dakbeschot, de rotte delen van

dit dakbeschot zijn vernieuwd. Ter plaatse van de steigeropbouw

zijn ook de muurankers van roest ontdaan, gecoat en opnieuw

dichtgemetseld.

Kerk en parochiebureau Terneuzen.

Er is veel gebeurd in de periode na het verschijnen van het

vorige Regioblad. De grote grijze kasten naast het priesterkoor

zijn verplaatst naar de achterwand van de kerk. De vier wanden

zijn dichtgezet en de glazen panelen zijn daarop geplaatst.

Achter het priesterkoor is het doek gespannen en de beamer is

daarboven aangebracht en bevestigd. De glazen deuren hebben

nog een levertijd van vijf weken. Er is begonnen met de

elektrische installatie van de kerk en het parochiebureau.

Het parochiebureau is leeggemaakt en tijdelijk verhuisd naar

vergaderzaal 2, alleen deze ruimte zal de komende tijd nog

beschikbaar zijn. In de koffiehoek kan nu vergaderd worden,

weliswaar met enige overlast.

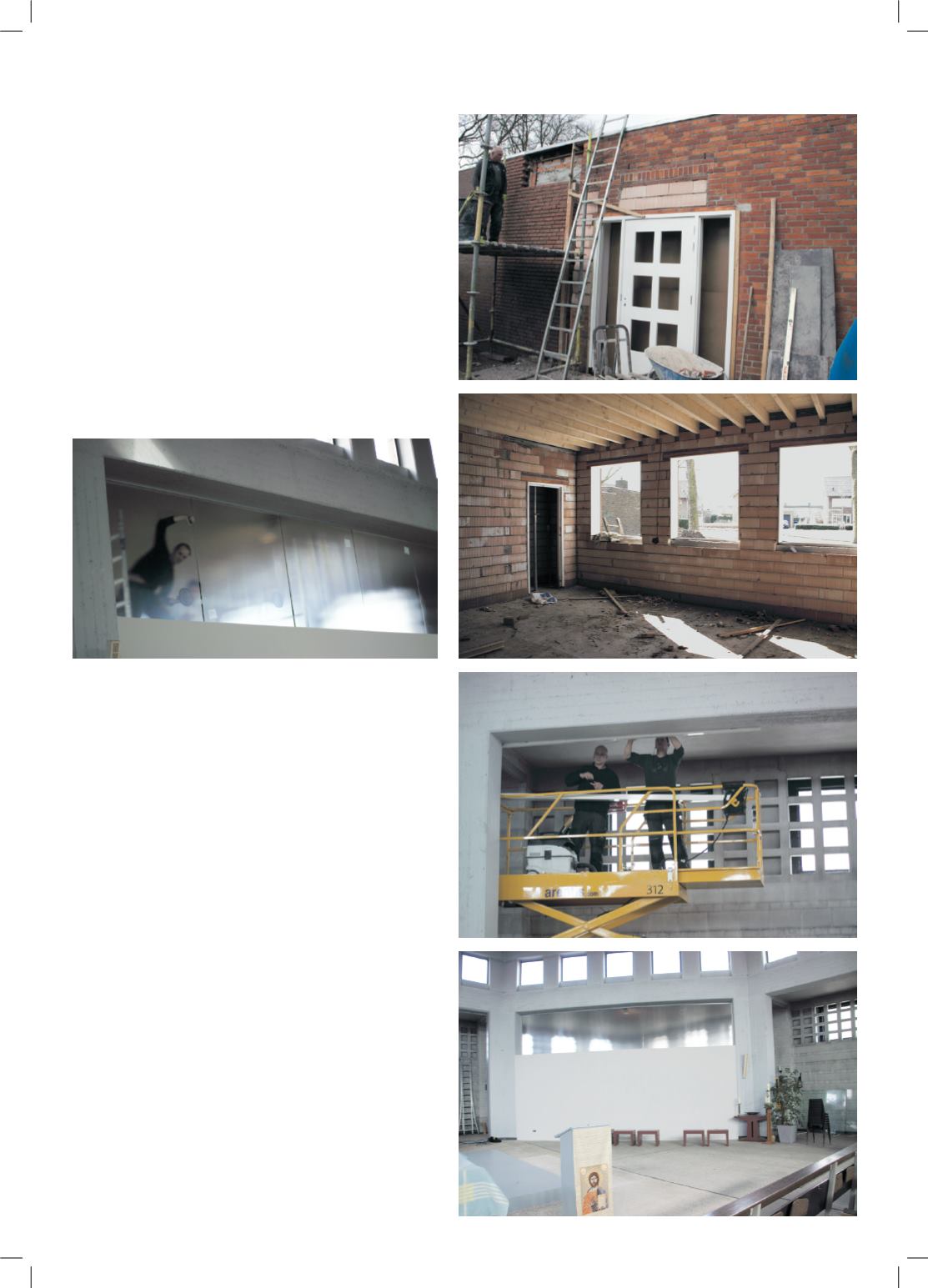

De nieuwbouw van het parochiecentrum verloopt voorspoedig!

Het dak is waterdicht, de nieuwe ingang en de doorgang vanuit

het parochiebureau naar het nieuwe kantoor is gerealiseerd. Ook

de nieuwe doorgang vanuit het parochiebureau naar de inkom

is gemaakt. Deze week is begonnen met stukadoorswerk in de

nieuwe ruimten. De nieuwe toiletten worden geïnstalleerd

voordat de bestaande toiletten verwijderd worden, zodat er ten

alle tijde toiletvoorzieningen beschikbaar zijn.

De voorgevel en de (nieuwe) hoofdingang krijgen nu ook een

betere uitstraling. De totale bouwtijd loopt een viertal weken

voor op de planning. We gaan ervanuit dat de totale verbouwing

begin juli gereed is en de verhuizing van het RPC Sluiskil dan

plaats kan vinden.

Namens het parochiebestuur

Daan Boonman
